河南商丘500千伏电网受电断面加强工程有序复工

发布日期:2025-02-26     来源:中彦电力集团有限公司      作者:办公室      浏览次数:4079     字体:

一元复始,万象更新,站在新起点,我们要以更饱满的热情、更务实的作风、更高效的行动,奋力谱写新一年高质量发展的新篇章。中彦电力三分公司经理闻勇指出:三分公司各位同仁,要迅速从“节日模式”切换至“奋斗模式”,做到“人在岗、心在责、事在办”。开收心会,层层传导,确保工人思想归位、责任归位、行动归位。抢抓开局先机,为工作赢得主动。

一、收心聚力,以“满格状态”开启新征程

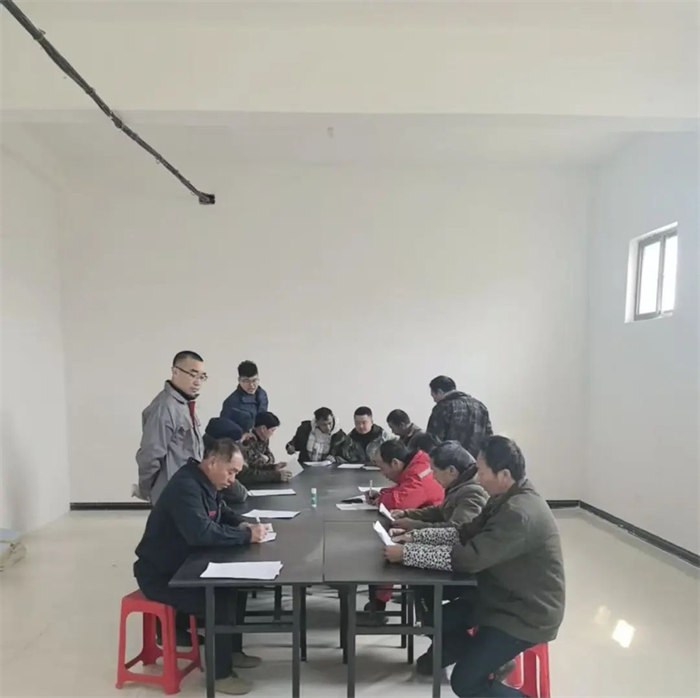

项目经理宋成成迅速到岗准备复工资料,安排“开工第一试”准入注册安全考试,截止2月18日,完成130余人工人入网考试。

二、锚定目标,以“精准发力”推动新突破

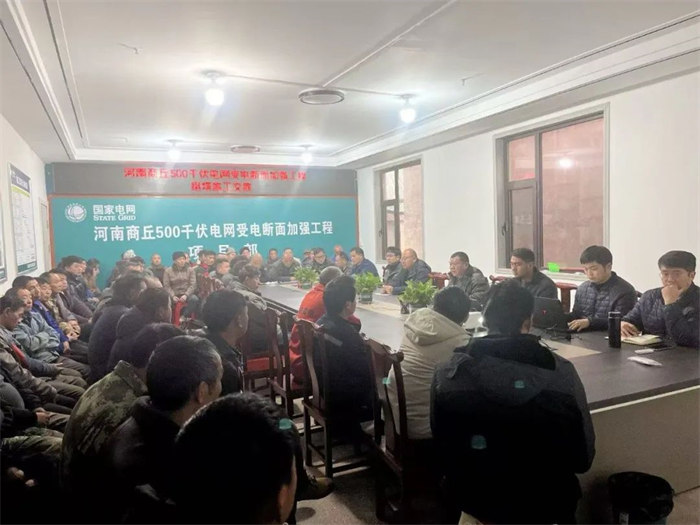

管控负责人周圣涵、资料员王梦杰,加班加点收集工人信息,整理复工资料。2月20日召开以“安全为本 质量第一”安全、技术、质量交底会议。

三、奋勇前进,以“团队合力”绘制新蓝图

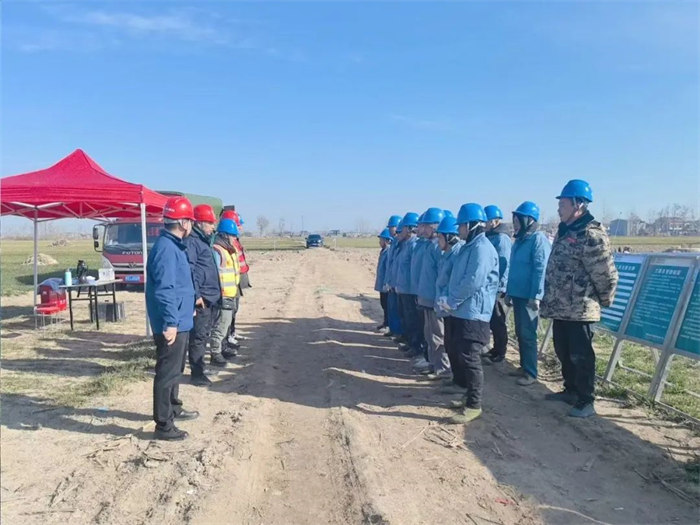

2月24日,SN25施工现场召开站班会,标志着河南商丘500千伏电网受电断面加强工程正式复工。本标段共杆塔组立142基,架线58km,我单位预计5月30日全线完工。

新征程的号角已吹响,机遇与挑战并存,荣耀与艰辛同在,三分公司将用实干成绩交出2025年新答卷。
